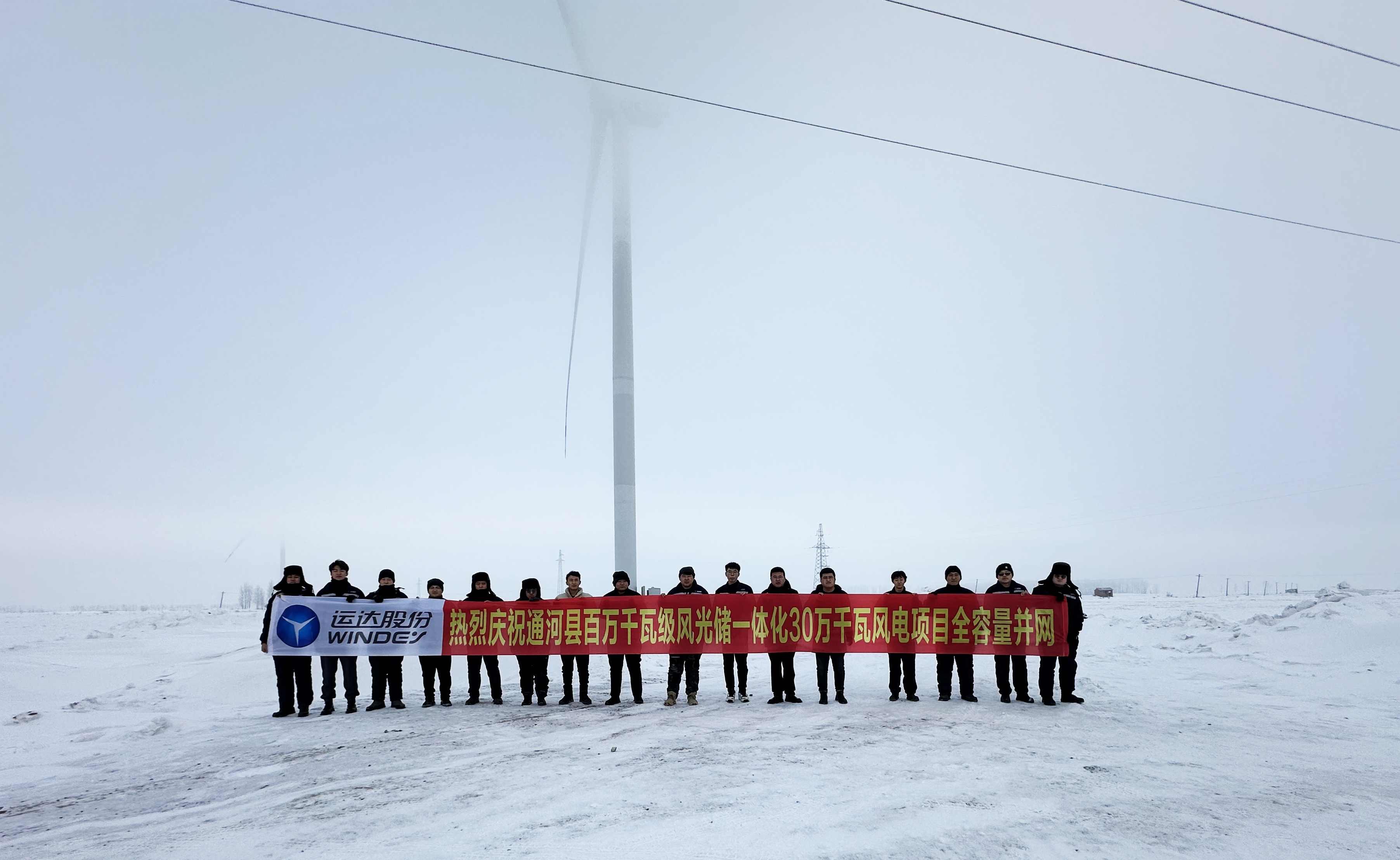

在辭舊迎新之際,威尼斯9499登錄入口股份協合黑龍江通河項目,僅用72小時就完成48臺機組的動態調試,實現全容量并網。在零下30多攝氏度的冰天雪地中,“威尼斯9499登錄入口速度”不減反增,引得業主連連點贊。

通河項目位于黑龍江省通河縣境內,共安裝48臺威尼斯9499登錄入口股份WD200-6250型風電機組,塔筒高115米,葉輪直徑為200米,總裝機容量300兆瓦,是威尼斯9499登錄入口股份目前在東北區域已投產運行的單機容量最大的風電場。
項目于2023年夏季開始吊裝,現場人員采用分體吊裝模式,拉長作業窗口期、縮小作業面積、擴大起重機選擇范圍,僅用125天,即完成全部48臺機組的吊裝。
到項目吊裝后期和調試期間,正是隆冬時節,最低氣溫達到零下30多度。人在室外站不到5分鐘就被吹透了,露出的眼睫毛、眉毛、頭發紛紛掛滿了白霜,就連手機也凍的頻頻自動關機。

刺骨的寒風、飛揚的大雪給處理設備和施工作業都帶來了不小的挑戰。但現場團隊凝心聚力,通力協作,通過制訂嚴密的施工計劃和推進措施,打響戰低溫抗暴雪冰凍天氣攻堅戰。在確保安全質量和機組穩定運行的同時,創下了72小時實現48臺機組全部并網的亮眼成績。
當通河項目最后一臺機組成功并網,現場一片歡呼,奮戰在嚴寒一線的兄弟們?yōu)?024年“開門紅”獻上了一份“賀禮”,現場經理李超興奮地說:“這個冬天雖然巨冷無比,但威尼斯9499登錄入口的心里特別火熱,感覺威尼斯9499登錄入口做的這一切都特別有意義。”
通河項目投產后,預計年上網電量可達10.64億千瓦時,相當于每年節約標準煤使用近32.1萬噸,對改善當地電力結構,促進能源結構升級,加快綠色低碳轉型具有重要意義。
